時光荏苒,歲月如梭,轉眼間已是2014年小雪的節氣了。回想起2011年,名邦置業集團第一次正式入駐蒙城,已是三年有余了。一千多個日日夜夜,名邦人,已經改變蒙城人的居住生活方式。
2014年,注定蒙城名邦又一次走過不平凡的一年:
一、2月19日,名邦置業以2.75億元一舉奪得了位于蒙城縣城南新區西片區的2014-1號、2號面積共計為177.35畝的國有土地的使用權;
二、4月19日,名邦置業集團第三個名邦·中央公館項目規劃方案通過了由蒙城縣住房和城鄉建設委員會在合肥召開的專家評審會;
三、5月15日,名邦·中央公館項目規劃方案通過了蒙城縣規劃委員會第三十七次會議,并得到縣級領導及專家的一致認可;
四、 6月9日,完成項目的立項備案工作,項目正式命名為:“名邦·中央公館”;

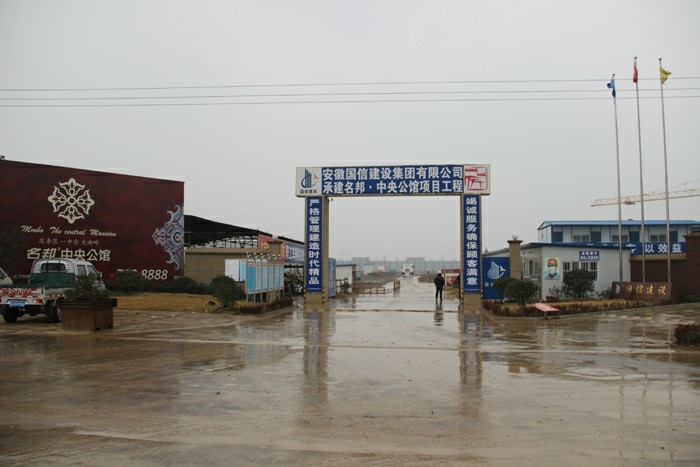

五、6月12日,名邦·中央公館項目取得《建設用地規劃許可證》;
六、6月19日上午10點48分,名邦·中央公館在項目現場舉行了隆重的奠基儀式;

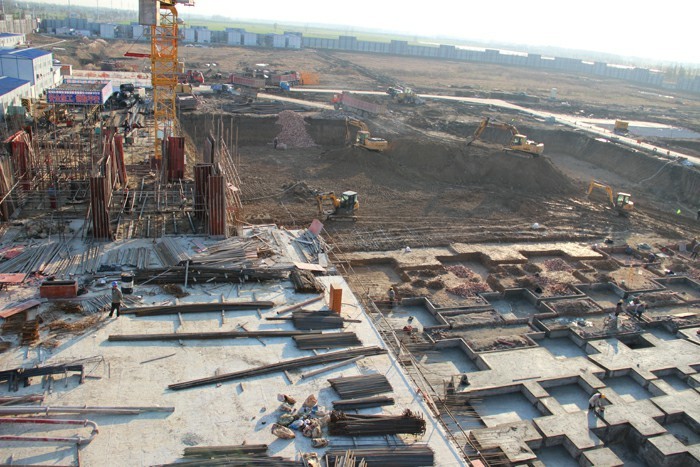

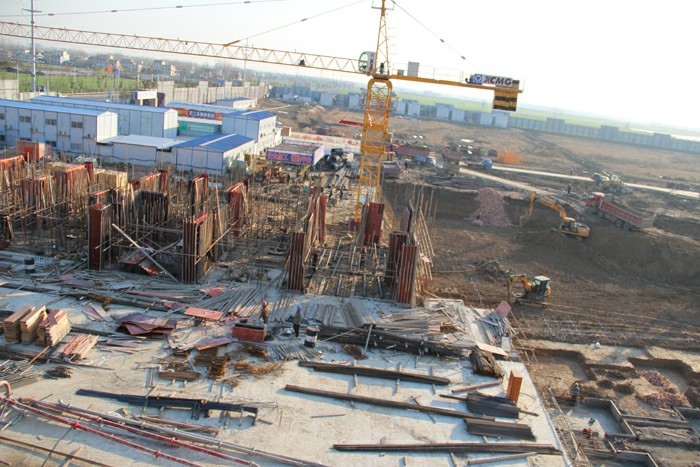

七、7月1日,取得了A1#-A3#、A5#樓共計5.1萬平方米的《建設工程規劃許可證》,并于7月24日,取得了A1#-A3#、A5#樓《建設工程施工許可證》。A1#、A3#樓:從6月28日開始土方開挖,于7月23日完成±0.00施工;A2#、A5#樓:從7月1日開始樁基進場,分別于9月16日、10月9日完成±0.00施工;
八、9月3日,取得了A1#、A3#樓預售許可證,并于9月6日舉行盛大的開盤儀式,當日銷售量達8成;
九、9月18日,取得A6#樓等共計8.9萬平方米的《建設工程規劃許可證》,并于10月14日取得相關《建設工程施工許可證》;
十、10月23日、11月12日分別取得A2#、A5#樓預售許可證,并開盤同期進行銷售;
…………

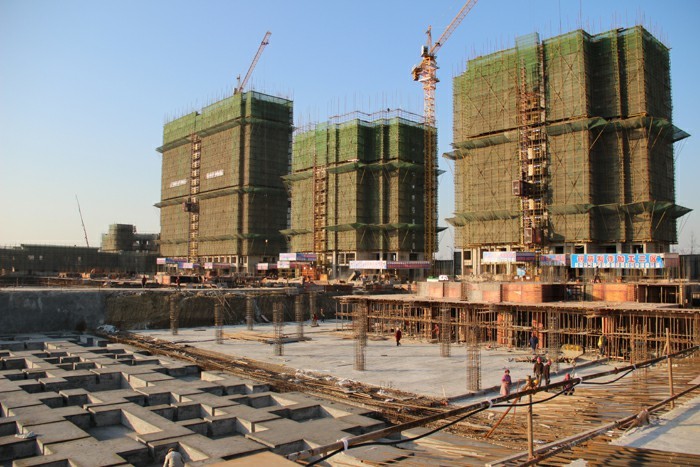

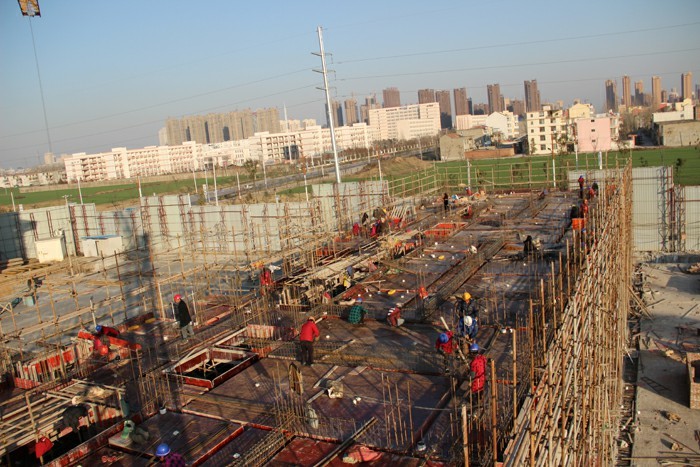

目前施工現場:S1#已完成主體結構施工;A1#、A3#樓將于12月底封頂;A2#、A5#正在13層、8層主體結構施工;人防工程結構已完成90%;A9#、A10#樓已完成±0.00施工。開工面積累計已達13萬平方米。
一系列節點按部就班地完成,無不凝聚著每個人兢兢業業的努力和每時每刻的認真。據不完全統計,蒙城自7月份項目開工建設以來,晴雨表記載的雨水天氣為:51天!項目團隊在逆境中學習,順境中進步,充分整合置業集團各方面的資源,利用各種有利條件,盡一切可能地為項目的順利進行貢獻力量。名邦精神在此升華!
項目的開發,必須圍繞著銷售在進行。截止至2014年11月30日,名邦·中央公館項目已完成銷售約300套! 9月6日開盤,10月26日第一筆按揭回款450萬元已經到賬。項目的成功,更多是凝聚著團隊的執行力和每位員工兢兢業業的拼搏。“企業把我們當主人,我們把企業當成家”,名邦,在我們的心中,已然成為事業、家庭、生活的綜合體。名邦精神在此體現。
當然,房產的開發,離不開物業的支持。物業是工作在管理的第一線,更是房產公司對外微笑的窗口。在體現“以人為本,服務至上”的名邦企業管理理念的同時,把“讓業主滿意,讓企業盈利、塑造名邦品牌”作為名邦物業追求的工作目標。通過名邦·學府項目的鋪墊,日邁月征,業主們已對“名邦物業”有了充分了解,是大家貼心的管家。這是對名邦物業的認可,更是對名邦置業的認可,因此也帶動銷售的提升。名邦精神在此延伸。
項目在延續,企業在發展,精神在升華,品質在提高,速度更在飛躍。
“我是名邦人”,我們是名邦最年輕的團隊,但卻不是最稚嫩、最薄弱的團隊。年輕、朝氣、團結、積極向上的態度,決定著團隊的發展方向,我們會以此為起點,繼續為名邦打造更高品質的樓盤,更加良好的口碑。





時光荏苒,歲月如梭,轉眼間已是2014年小雪的節氣了。回想起2011年,名邦置業集團第一次正式入駐蒙城,已是三年有余了。一千多個日日夜夜,名邦人,已經改變蒙城人的居住生活方式。
2014年,注定蒙城名邦又一次走過不平凡的一年:
一、2月19日,名邦置業以2.75億元一舉奪得了位于蒙城縣城南新區西片區的2014-1號、2號面積共計為177.35畝的國有土地的使用權;
二、4月19日,名邦置業集團第三個名邦·中央公館項目規劃方案通過了由蒙城縣住房和城鄉建設委員會在合肥召開的專家評審會;
三、5月15日,名邦·中央公館項目規劃方案通過了蒙城縣規劃委員會第三十七次會議,并得到縣級領導及專家的一致認可;
四、 6月9日,完成項目的立項備案工作,項目正式命名為:“名邦·中央公館”;
五、6月12日,名邦·中央公館項目取得《建設用地規劃許可證》;
六、6月19日上午10點48分,名邦·中央公館在項目現場舉行了隆重的奠基儀式;
七、7月1日,取得了A1#-A3#、A5#樓共計5.1萬平方米的《建設工程規劃許可證》,并于7月24日,取得了A1#-A3#、A5#樓《建設工程施工許可證》。A1#、A3#樓:從6月28日開始土方開挖,于7月23日完成±0.00施工;A2#、A5#樓:從7月1日開始樁基進場,分別于9月16日、10月9日完成±0.00施工;
八、9月3日,取得了A1#、A3#樓預售許可證,并于9月6日舉行盛大的開盤儀式,當日銷售量達8成;
九、9月18日,取得A6#樓等共計8.9萬平方米的《建設工程規劃許可證》,并于10月14日取得相關《建設工程施工許可證》;
十、10月23日、11月12日分別取得A2#、A5#樓預售許可證,并開盤同期進行銷售;
…………
目前施工現場:S1#已完成主體結構施工;A1#、A3#樓將于12月底封頂;A2#、A5#正在13層、8層主體結構施工;人防工程結構已完成90%;A9#、A10#樓已完成±0.00施工。開工面積累計已達13萬平方米。
一系列節點按部就班地完成,無不凝聚著每個人兢兢業業的努力和每時每刻的認真。據不完全統計,蒙城自7月份項目開工建設以來,晴雨表記載的雨水天氣為:51天!項目團隊在逆境中學習,順境中進步,充分整合置業集團各方面的資源,利用各種有利條件,盡一切可能地為項目的順利進行貢獻力量。名邦精神在此升華!
項目的開發,必須圍繞著銷售在進行。截止至2014年11月30日,名邦·中央公館項目已完成銷售約300套! 9月6日開盤,10月26日第一筆按揭回款450萬元已經到賬。項目的成功,更多是凝聚著團隊的執行力和每位員工兢兢業業的拼搏。“企業把我們當主人,我們把企業當成家”,名邦,在我們的心中,已然成為事業、家庭、生活的綜合體。名邦精神在此體現。
當然,房產的開發,離不開物業的支持。物業是工作在管理的第一線,更是房產公司對外微笑的窗口。在體現“以人為本,服務至上”的名邦企業管理理念的同時,把“讓業主滿意,讓企業盈利、塑造名邦品牌”作為名邦物業追求的工作目標。通過名邦·學府項目的鋪墊,日邁月征,業主們已對“名邦物業”有了充分了解,是大家貼心的管家。這是對名邦物業的認可,更是對名邦置業的認可,因此也帶動銷售的提升。名邦精神在此延伸。
項目在延續,企業在發展,精神在升華,品質在提高,速度更在飛躍。
“我是名邦人”,我們是名邦最年輕的團隊,但卻不是最稚嫩、最薄弱的團隊。年輕、朝氣、團結、積極向上的態度,決定著團隊的發展方向,我們會以此為起點,繼續為名邦打造更高品質的樓盤,更加良好的口碑。
